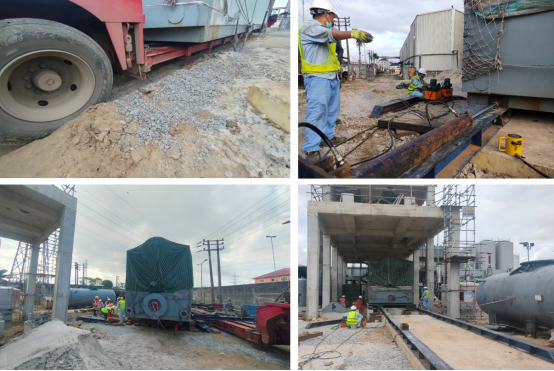

來自葛洲壩項目團隊節日禮物在中秋佳節來臨之際,公司葛洲壩項目團隊全體成員用實際行動為公司送上了一份特殊的節日禮物——僅用三天時間便就完成了鍋爐本體的卸車、頂推、就位等工作任務,再一次展現了裕豐團隊的實力! Pabod站點作為葛洲壩項目最后一個開工的現場,也是安裝難度最大的一個現場。由于現場布局緊湊空間狹小、導致吊車和拖車不能同時進廠,鍋爐卸車及就位工作只能采用頂推方案,這無疑加大了工作難度。同時,由于其他相關單位未按時對作業地面做壓實處理,鍋爐本體重60多噸,一旦發生地面下陷設備傾斜后果不堪設想,為設備托運帶來嚴重安全隱患。業主方為避免產生高昂的壓車費用,一再施壓務必按時成卸車工作。 面對工期緊、施工條件差等不利因素,葛洲壩項目團隊合理調配資源,精心部署、迎難而上。 9月5日,現場工作人員早上七點便到達現場并做好了卸車準備,由于業主方安全員原因,直到九點三十分才得到啤酒廠的作業許可。時間緊、任務重,接到作業許可后,現場人員按照原定的施工方案立即展開卸車工作?,F場人員嚴格按照施工方案認真細致的操作每道工序。由于地面不實千斤頂支撐后不斷下沉,我們對地面部分利用枕木進行了滿鋪,枕木上方放置工字鋼增加受力面積,解決了地面不實千斤頂下沉等問題。隨后利用千斤頂將鍋爐從拖車上頂起鋪設軌道鋼梁,將鍋爐轉動45°后與燃機基礎平行,經過9個多小時的連續奮戰,在現場一聲“轉向到位”的口號聲中結束,我們順利完成了鍋爐本體卸車以及轉向工作,身后的甲方以及業主代表早已是掌聲一片。
9月6日,調轉軌道鋼梁位置將鍋爐頂推平移至燃機基礎。通過燃機基礎向鍋爐基礎方向頂推20米,最后將鍋爐本體就位在對應的基礎上。 回想整個過程,項目團隊充分發揮了過硬的技術能力、嚴把質量關確保本次作業安全順利的按期完成。最終僅用時3天時間便完成了鍋爐本體從卸車、轉向、頂推、就位等工作。工作雖有難度、有挑戰、有風險,這也更能體現現場裕豐員工的負責與擔當。 優秀的團隊離不開精誠的合作,相互包容,和諧共事,才能干事。”正是大家的這種團隊合作意識在我們面臨困難工作時團結一心的解決問題,才能使我們一次次的順利的完成任務。我們緊跟公司腳步,珍惜大好春光,激情干,埋頭干,創新干,合力干,以生龍活虎的干勁,干出高質量工程。
|
